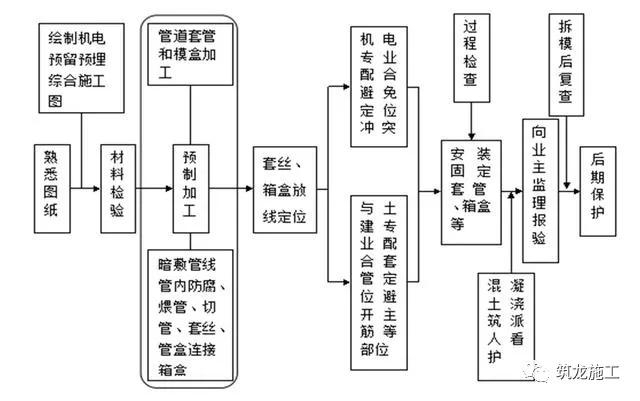

1.1預留預埋施工流程圖
2.1套管制作

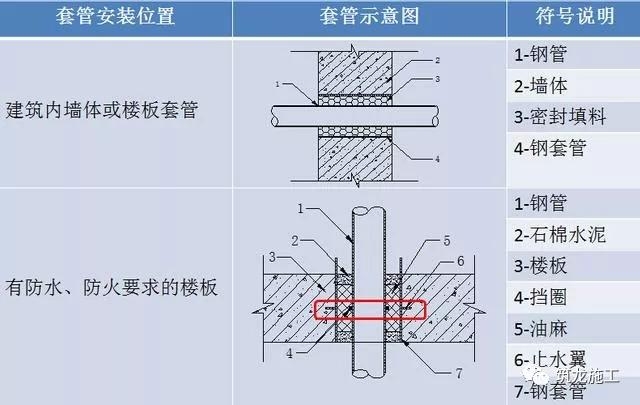

根據機電管線綜合圖,由專業工程師對剛性防水套管、柔性防水套管、一般填料套管進行逐層、逐部位數量統計,同時根據結構墻體的厚度確定預埋套管的長度,列出詳細各種類型套管清單;預留孔洞的位置及位移偏差符合規范要求及允許偏差值內,套管要求見下表:
序號 |
項目 |
具體要求 |
1 |
套管型號 |
制作套管的管徑,比穿越的管道大1至2號 |
2 |
過墻套管的長度 |
墻厚+兩面抹灰厚 |
3 |
過樓板套管長度 |
樓板厚度+兩面抹灰厚+20mm(衛生間50mm) |
4 |
其他 |
套管應兩端平齊,打掉毛刺,除銹防腐,在混凝土中套管預留應位置準確,過墻兩端與飾面平,過樓板下端與樓板飾面平。 |

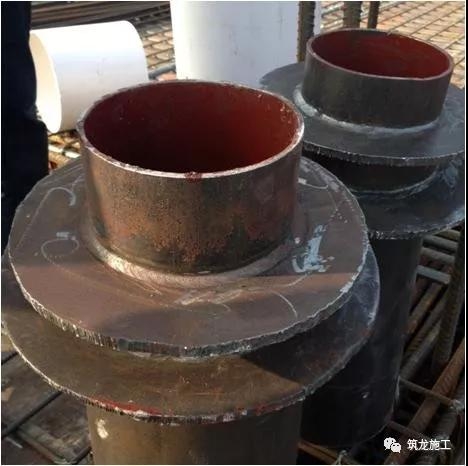

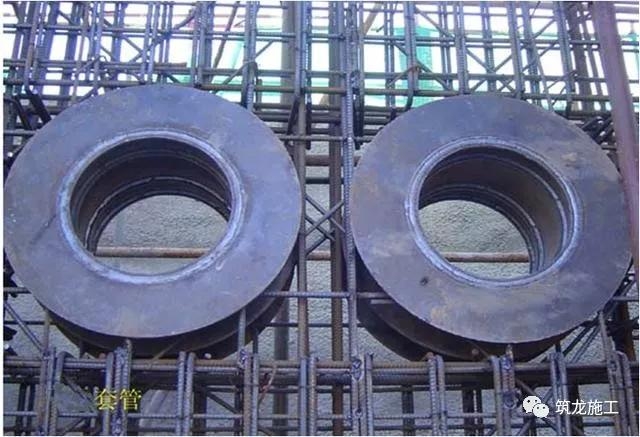

2.1套管制作實物
2.3套管安裝

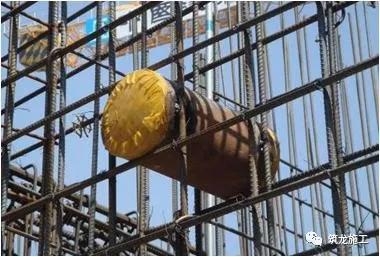

主體結構鋼筋綁扎好后,按照深化設計圖標高幾何尺寸找準位置,然后將剛性防水套管置于鋼筋中進行加固。

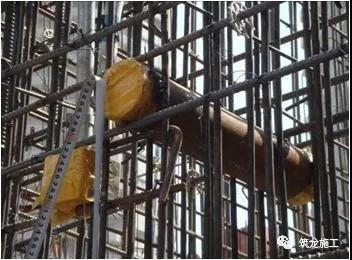

二次結構墻體套管
使用結構鋼筋或附加鋼筋采取“#”型對套管進行加固,“#”型鋼筋的交叉點、套管與鋼筋交叉點進行焊接,使套管牢固的固定在鋼筋網中。柔性防水套管對法蘭的螺栓孔做好防護工作,防止混凝土將螺栓孔堵塞,不利于后期柔性防水套管的法蘭壓蓋的安裝。

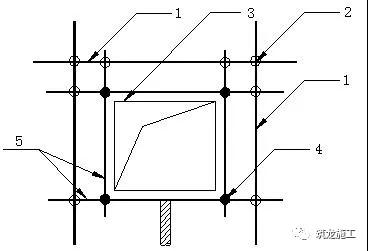

現澆混凝土墻柱上的電盒預埋施工時要控制好標高及與墻面的距離。在埋設時為了防止位置偏移,在預埋管和線盒用4根附加鋼筋箍起來,再與主筋綁扎牢固。限位筋緊貼線盒,與主筋用粗鐵絲綁扎,不允許點焊主筋。
線盒安裝:安裝位置,標高準確
4.1預埋線管安裝要點
A、管線的排列不能緊靠在一起,至少間隙不小于20mm以上,管道交叉不能重疊三層或以上,避免影響樓板面標高。PVC線管敷設線路必須走最短路徑,不能饒管。
B、直線管每隔1m用扎絲固定綁扎一處,線盒、燈頭盒接頭處左右50mm固定綁扎。

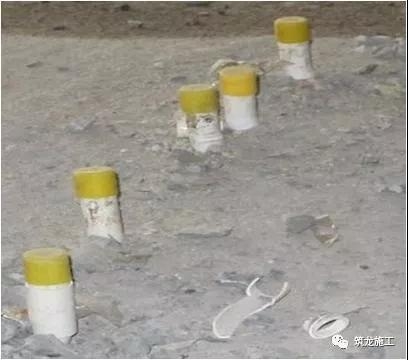

C、PVC線管管口由下往上預留的長度控制在80mm以內,方便以后做成品保護,管口由上往下預留的長度應控制在100mm以內,避免以后砌體施工彎斷線管,二次配管時無法接駁.
D、線管在墻體中間最大管徑不宜超過50mm,在樓板中不宜超過25mm,線管與建筑物、構筑物表面距離不應小于15mm,線管轉角角度應大于90度。

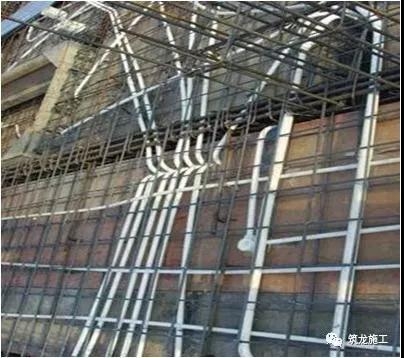

4.2預埋線管安裝實物

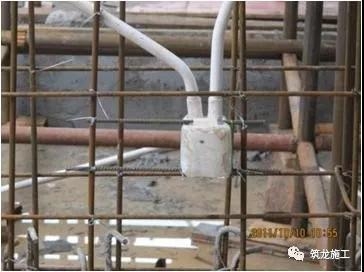

線管安裝
線管安裝規范,綁扎牢固

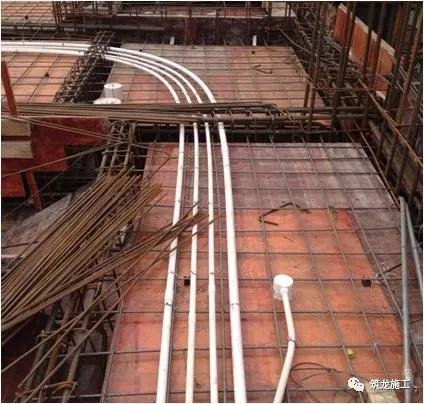

PVC線管安裝
線管敷設間距規范,綁扎牢固線盒及外露管成品保護到位

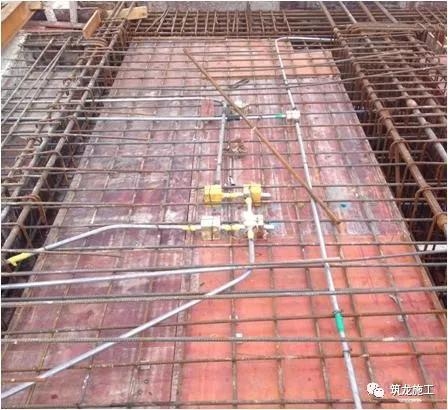

線管安裝
鍍鋅管管暗敷橫平豎直,間距一致,綁扎牢固線盒及外露管成品保護到位
5.1二次預埋施工要點

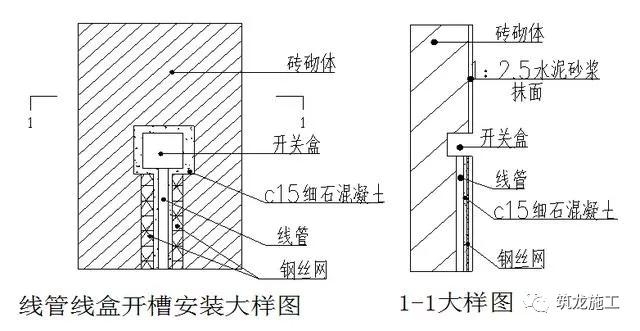

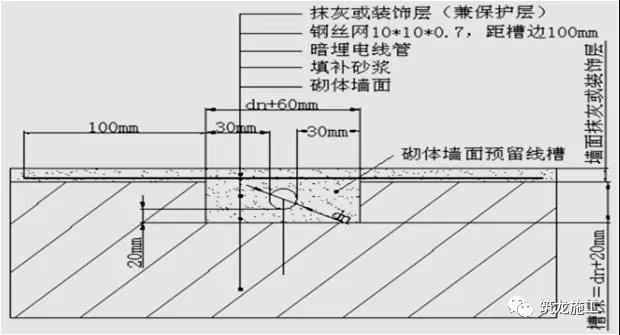

絕緣導管在砌體上剔槽埋設時,槽寬和槽深均比管外徑大5mm~10mm,應采用強度等級不小于M10的水泥砂漿抹面保護,補槽砂漿應低于墻體表面2mm。
砌體墻線管敷設

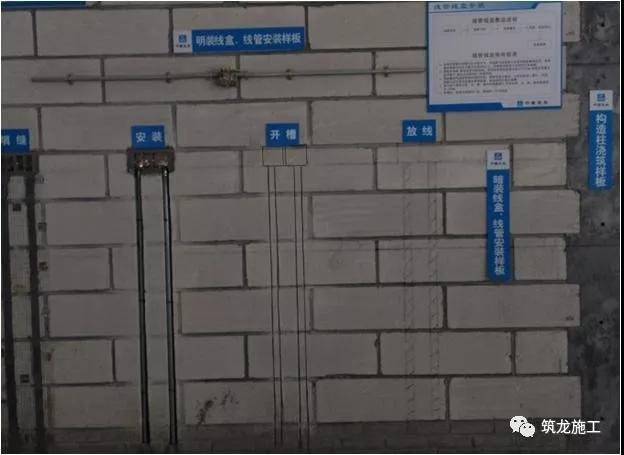

5.3線管二次預埋實物
線管敷設
為防止施工半成品或成品被破壞,應采取合理措施加以保護
線盒保護
